眉县至太白高速公路工程、麟游至法门寺高速公路工程项目组卷报批取得自然资源部用地批复发布日期:(2023/2/15) 点击次数:502 |
|||||||||||||

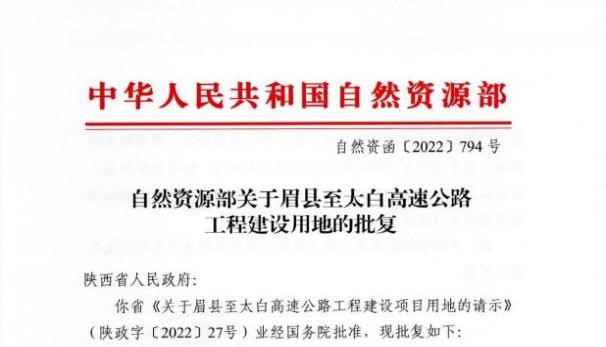

眉县至太白高速公路工程、麟游至法门寺高速公路工程项目组卷报批取得自然资源部用地批复 我公司继2018年高效完成眉县至太白高速公路工程建设项目用地预审工作,得到甲方高度认可后,于2020年再次承接眉县至太白高速公路工程建设项目(以下简称“眉太高速项目”)、麟游至法门寺高速公路工程建设项目(以下简称“麟法高速项目”)、关中环线眉县经岐山至凤翔高速公路工程建设项目(以下简称“关环高速项目”)的勘测定界组卷报批技术服务工作。 眉太高速项目、麟法高速项目、关环高速项目均为陕西省重点交通基础设施建设项目,也是宝鸡市“十四五”规划中投资额名列前茅的项目。由于项目主线里程长占地面积大,涉及宝鸡市多个区、县,线性工程不可避免占用永久基本农田保护区、生态保护红线,工程功能分区复杂,工作繁琐。该类型项目用地勘测定界及组卷报批工作具有协调事项复杂、工作涉及面广、工作节奏快、线路走向变化多、工作历时较长等特点,是建设项目勘测定界、土地组卷报批中难度最大的一类项目。 自我公司承接项目后,为保证项目顺利高效开展,选任经验丰富的人员成立项目工作组,认真研究相关法律法规和政策文件,编制工作、技术方案。在省、市、县(区)各级相关部门的指导协助和建设单位、设计单位的大力支持下。勘测定界外业完成集体土地所有权人及国有建设用地使用权界线指认及测量工作,内业完成勘测定界图表编制及报告编写工作,于2021年5月通过各区县自然资源主管部门验收。组卷报批工作则严格按照法律法规完成涉及各区、县的社保材料、征地材料,经县、市级自然资源主管部门逐级审核通过后,于2021年12月报送至省自然资源厅,为第三次全国国土调查数据启用前最后一批报自然资源部审批项目之一。最终仅经过一次报部资料补正即通过自然资源部审查,于2022年7月两项目均取得自然资源部用地批复,获得各级自然资源主管部门、建设方的一致认可。
西安天穹勘测规划设计有限公司 国土空间规划设计研究院 2023年2月10日
|
|||||||||||||
